防静电地板施工及成本全解析!
📌 文章核心导读
在数据中心、医疗洁净室、电子厂房等场景中,防静电地板是保障设备安全和人员健康的核心基础设施。然而,许多从业者对其技术规范、选型逻辑和施工细节仍存在认知盲区。本文基于最新国家标准和工程实践,系统性拆解防
在数据中心、医疗洁净室、电子厂房等场景中,防静电地板是保障设备安全和人员健康的核心基础设施。然而,许多从业者对其技术规范、选型逻辑和施工细节仍存在认知盲区。
本文基于最新国家标准和工程实践,系统性拆解防静电地板的技术要点、施工流程及成本控制策略,为行业提供可直接落地的操作指南。

提纲
1. 规范解读:防静电地板的核心技术指标
2. 选型指南:各类防静电地板特点与适用场景
3. 施工流程:从基层处理到验收的关键步骤
4. 成本拆解:全生命周期费用分析
1 防静电地板规范解读
1.1 电气性能
对地电阻(表面电阻):
● 导静电型:电阻范围为 1.0×10⁴~1.0×10⁶Ω,适用于需快速泄放静电的高风险区域(如电子元器件装配车间);
● 静电耗散型:电阻范围为 1.0×10⁶~1.0×10⁹Ω,适用于需缓慢释放静电的普通机房、数据中心。
接地系统:
● 铜箔网格:采用厚度≥0.05mm的铜箔,网格间距≤600mm,并与建筑接地网连接;
● 接地端子密度:每100㎡设置至少1个接地端子,接地电阻≤4Ω。
检测方法:
使用兆欧表(量程覆盖10³~10¹²Ω)进行多点测量,测试点需覆盖地板四角及中心区域。测量前需确保环境湿度控制在30%~70%。
1.2 机械性能
集中荷载:
● 轻型:≥200kg(如全钢基地板),变形量≤1.5mm;
● 重型:≥400kg(如铝合金基地板),变形量≤2mm;
均布荷载:
● 普通型:≥1,600kg/㎡(全钢基);
● 超重型:≥4,300kg/㎡(硫酸钙基或钢基加强型);
耐冲击性:
采用直径50mm钢球从1m高度自由落体冲击,塌陷值≤1.5mm且无破裂;
翘曲度:
地板边缘与中心的最大垂直偏差≤±0.5%(通过2m靠尺检测)。
经验数据:
根据标准要求,需对地板进行1.5倍设计荷载静压测试(持续24小时),变形恢复率需≥90%。
1.3 环保与安全
防静电地板的材料安全性直接影响人员健康与防火等级:
燃烧性能:
有害物质限量:
● 甲醛释放量≤0.124mg/m³(符合GB18580标准);
● 放射性核素限量满足GB6566要求(内照射指数≤1.0,外照射指数≤1.3)。
1.4 施工前检测与验收
环境预检:
● 使用 CM-03型含水率检测仪 测量基层含水率(混凝土≤8%,木材≤12%);
● 平整度要求:2m靠尺检测基层间隙≤2mm,超标区域需用环氧砂浆填补。
验收标准:
● 随机抽取10%点位检测电阻,合格率需≥95%;
● 每50㎡抽检1块地板进行荷载试验,变形量需≤标称值。
2 防静电地板选型指南
2.1 全钢基防静电地板
技术特点:
● 基材结构:采用冷轧钢板冲压焊接成型,内部填充高强度发泡水泥或复合填充物,基材厚度≥0.8mm;
● 贴面材料:常见为PVC或HPL(三聚氰胺贴面),表面电阻范围 1.0×10⁶~1.0×10⁹Ω,符合静电耗散型标;
● 机械性能:均布荷载≥1,600kg/㎡(普通型),超重型可达4,300kg/㎡;集中荷载≥400kg时变形量≤2mm;
适用场景:
● 数据中心:高承载需求(服务器机柜密集区);
● 通信机房:需防火、防潮且便于布线的场景;
● 普通电子车间:对防静电要求中等、成本敏感的项目。
局限性:
● HPL贴面在温湿度剧烈变化时易开裂,PVC贴面耐磨性较差(耐磨系数≤0.05g/1000转),需定期更换。
2.2 硫酸钙基防静电地板
技术特点:
● 基材结构:以硫酸钙晶体为骨架,添加植物纤维增强,密度≤40kg/㎡,环保无污染;
● 机械性能:均布荷载≥1,200kg/㎡,抗弯强度≥27MPa,翘曲度≤±0.5%;
● 附加功能:隔音性能优异(降噪系数≥0.7),适用于声学敏感场景。
适用场景:
● 医疗洁净室:需无菌、低粉尘且对环保要求高的区域;
● 实验室:精密仪器存放区(避免震动干扰);
● 高端机房:需长寿命(≥30年)、低维护成本的Tier III以上认证机房。
局限性:
基材吸水率<0.5%,但长期接触液体可能影响结构稳定性。
2.3 铝合金基防静电地板
技术特点:
● 基材结构:采用铸铝型材拉伸成型,表面阳极氧化处理,导电网络嵌入基材内部,电阻值波动≤10%;
● 机械性能:均布荷载≥2,000kg/㎡,耐冲击性(1m高度钢球冲击后塌陷值≤1.0mm)优于全钢基;
● 耐腐蚀性:通过盐雾测试≥1,000小时,适用于高湿度、酸碱环境;
适用场景:
● 半导体车间:需防腐蚀、防静电且洁净度达ISO 5级的区域;
● 军工设施:高电磁屏蔽要求(屏蔽效能≥60dB)的敏感场所;
● 航空航天控制室:需轻量化(单板重量≤12kg)且承载强的场景。
局限性:
成本为全钢基的2~3倍,且国产铝基材精度较低(平整度误差≥0.8mm/m)。
2.4 陶瓷防静电地板
技术特点:
● 面层材料:防静电陶瓷砖,电阻值 1.0×10⁶~1.0×10⁹Ω,通过坯体和釉层掺入导电粉体改性;
● 耐磨性:耐磨系数≤0.1g/1000转(远高于HPL和PVC),使用寿命≥30年;
● 机械性能:均布荷载≥1,200kg/㎡,抗压强度≥45MPa,可承受叉车碾压;
● 安全性:A级防火、防滑系数≥0.6(湿态),适用于高人流区域。
适用场景:
● 医院手术室:需易清洁、防滑且无尘的环境;
● 电力调度中心:设备密集且需频繁维护的区域;
● 机场控制塔台:高耐磨、抗冲击需求场景。
局限性:
● 单板重量≥15kg,对楼板荷载要求高(需≥500kg/㎡)。
2.5 PVC防静电地板
技术特点:
● 材料构成:PVC树脂+导电碳纤维,体积电阻 1.0×10⁶~1.0×10⁸Ω,静电衰减时间≤0.5秒;
● 施工便捷性:卷材或片材直铺(无需架空),接缝采用热焊处理(焊缝强度≥85%母材);
● 弹性与舒适性:冲击吸收率≥35%,适合长期站立作业场景;
● 耐化学性:耐30%硫酸、120#汽油浸泡7天无变化。
适用场景:
● 电子装配线:需快速泄放静电(ESD敏感器件加工区);
● 洁净厂房:10万级以下洁净度要求的区域;
● 临时机房:低成本、短周期改造项目。
局限性:
耐高温性差(长期使用温度≤60℃),紫外线照射易老化变黄。
2.6 防静电地坪(环氧树脂型)
技术特点:
● 材料体系:环氧树脂+导电云母粉/碳纤维,表面电阻 2.5×10⁴~1.0×10⁹Ω,符合ASTM D150标准;
● 耐磨性:750g/500转磨耗≤0.03g,硬度≥2H(铅笔硬度);
● 无缝施工:自流平工艺,厚度≥3mm时可承受叉车荷载;
适用场景:
● 化工厂房:存在酸雾、有机溶剂泄漏风险的区域;
● 仓储物流中心:高耐磨、抗冲击需求(如AGV小车通行区);
● 芯片封装车间:需防尘、防静电且洁净度达ISO 3级的超净环境。
局限性:
基层处理要求高(含水率≤4%,平整度≤2mm/2m),修复难度大
3 防静电地板施工流程
防静电地板施工是系统性工程,需严格按照 SJ/T 31469-2002《防静电地面施工及验收规》 及 GB 50209《建筑地面工程施工质量验规范》 执行。本章以数据中心机房为例,结合工程实践与国家标准,从基层处理、接地系统、地板铺装到功能性处理及验收,拆解关键技术步骤,确保施工质量与防静电性能达标。
3.1 基层处理
目标:确保地面平整、干燥、无空鼓,为防静电地板提供稳定基础。
含水率控制:
● 混凝土基层含水率≤8%,木材基层≤12%(使用 CM-03型含水率检测仪 测量)。
● 超标区域需采用热风干燥或除湿机强制干燥。
平整度要求:
● 使用2m靠尺检测,基层表面最大间隙≤2mm,超标区域需用 环氧砂浆 填补(抗压强度≥25MPa)。
空鼓修复:
● 空鼓面积≤400cm²时,钻孔注浆(环氧树脂或聚合物砂浆);面积>400cm²需局部凿除后重新浇筑。
清洁与防尘:
彻底清除基层油污、浮灰,使用工业吸尘器处理后,涂刷 混凝土界面剂 增强附着力。
3.2 接地系统安装
目标:构建低阻抗、连续导电网络,确保静电有效泄放。
铜箔网格敷设:
● 采用厚度≥0.05mm、宽度20~40mm的铜箔,按 600×600mm网格 交叉铺设,节点采用 锡焊 或导电胶粘接。
● 铜箔与接地端子连接处需打磨至金属光泽,接触电阻≤0.1Ω。
接地端子设置:
● 每100㎡设置至少1个接地端子,接地线截面积≥4mm²(多股铜芯线),接地电阻≤4Ω。
● 接地端子与建筑接地网连接时,需加装 限流电阻(阻值1MΩ±10%)防止电流冲击。
绝缘隔离处理:
● 铜箔与金属管道(如水管、电缆桥架)间距≥10mm,接触处用 PVC绝缘套管 隔离。
3.3 支架与横梁安装
目标:构建可调高度的稳定支撑体系。
基准线定位:
● 使用 激光水平仪 划定十字基准线,起始点误差≤1mm,弹线后复核对角线偏差(≤3mm/10m)。
支架安装:
● 可调支架垂直度偏差≤1‰,底座与基层用 M10膨胀螺栓 固定,支架间距≤600mm(重型设备区加密至400mm)。
● 支架高度调节范围30~100mm,同一区域支架高度极差≤0.5mm。
横梁调平:
● 横梁水平度≤0.5mm/m,连接处用 自锁式卡扣 固定,横梁与支架接触面涂导电脂降低接触电阻。
3.4 地板铺装与功能性处理
目标:确保地板平整、导电连续、接缝严密。
地板铺贴:
● 使用 吸板器 垂直安装,接缝宽度≤1mm,错位≤0.5mm,四角与横梁接触点压力≥50N。
● 切割地板时,切口需用 防锈漆 处理,边缘倒角0.5mm防止贴面崩边。
通风地板安装:
开孔率35%~55%的通风地板需加装 调节阀,风量偏差≤10%,安装后测试气流均匀性。
导电胶填充:
接缝处填充 双组份环氧导电胶(体积电阻≤1×10³Ω·cm),胶层厚度0.5~1mm,固化后表面电阻≤1×10⁶Ω。
3.5 验收标准与检测方法
目标:通过量化指标验证施工质量。
电气性能检测:
● 表面电阻:随机抽取10%点位,使用 兆欧表(量程10³~10¹²Ω)测量,合格率≥95%。
● 接地连续性:任意两点间电阻≤1Ω,接地端子与地板间电阻≤0.1Ω。
机械性能检测:
● 集中荷载:1.5倍设计荷载(如2,400kg)静压24小时,变形恢复率≥90%。
● 行走测试:80kg人员以0.5m/s速度行走,无晃动、异响,地板错位≤0.2mm。
平整度与接缝检查:
● 2m靠尺检测地板表面,间隙≤1.5mm,相邻板块高度差≤0.5mm。
● 接缝处用0.2mm塞尺检测,插入深度≤20mm。
施工全流程需遵循 “基层达标→导电网络可靠→机械稳定→功能完善” 的逻辑链。关键控制点包括基层含水率、铜箔焊接质量、支架垂直度及导电胶电阻值。建议施工中采用 “三检制”(自检、互检、专检),每道工序留存影像记录,确保可追溯性
4 防静电地板成本分析
4.1 初期投资成本:材料与人工

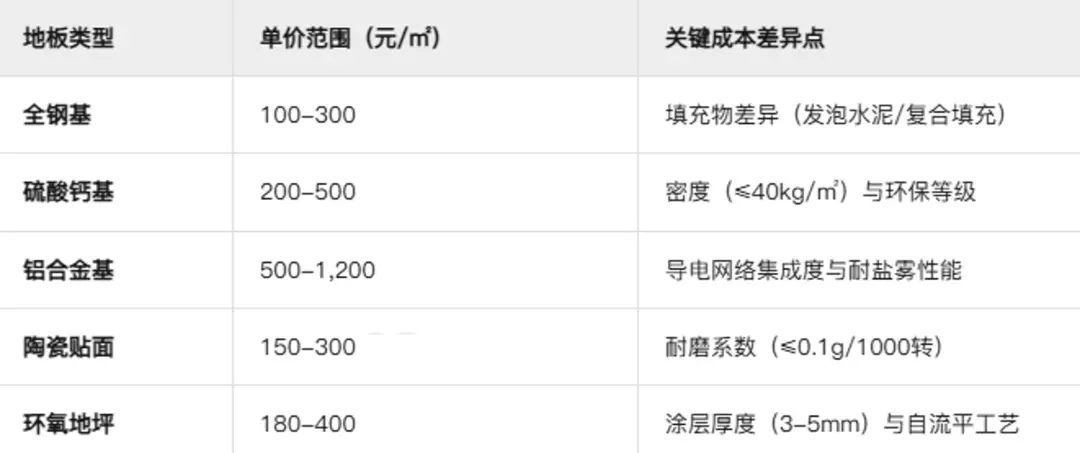

(1)材料成本

(2)人工成本
普通铺设:
● 全钢基/硫酸钙基:20-35元/㎡(规则区域)
● 铝合金基/陶瓷地板:40-60元/㎡(需精密切割)
特殊工艺加价:
● 异形切割:+30%基础价(弧形/多拐角区域)
● 通风地板安装:+15-25元/㎡(风阀调试)
● 旧地板拆除:10-20元/㎡(含垃圾清运)
(3)辅助材料成本
4.2 运维周期成本
(1)常规维护费用
(2)中期维修成本
局部更换:
● 全钢基:80-150元/㎡(含拆除+新板安装)
● 环氧地坪:50-100元/㎡(破损区域打磨重涂)
系统性升级:
● 通风率调整:30-50元/㎡(更换调节阀/开孔板)
● 承载力升级:+20%材料成本(加装横梁/支架加密)
(3)风险成本
静电事故损失:
● 半导体车间:单次设备损坏修复费用约3万元
● 数据中心:静电导致宕机损失≥5万元/小时
认证失效成本:
Tier III认证机房:防静电失效需重新认证(费用10-30万元)
4.3 成本控制策略
(1)材料采购优化
● 规模化采购:500㎡以上项目可降低单价5%-10%(全钢基批量价≤180元/㎡)
● 模块化设计:采用600×600mm标准板,切割损耗率≤3%
(2)施工流程降本
● 标准化安装:激光定位+自锁横梁工艺,减少人工调平时间(节省10%工时)
● 预装配技术:支架/横梁工厂预制,现场组装效率提升20%
(3)运维周期管理
● 智能监测系统:安装物联网传感器(成本5元/㎡),实时监测电阻/温湿度,降低检测频次50%
● 预防性维护:每季度铜箔接地检查,延长系统寿命30%

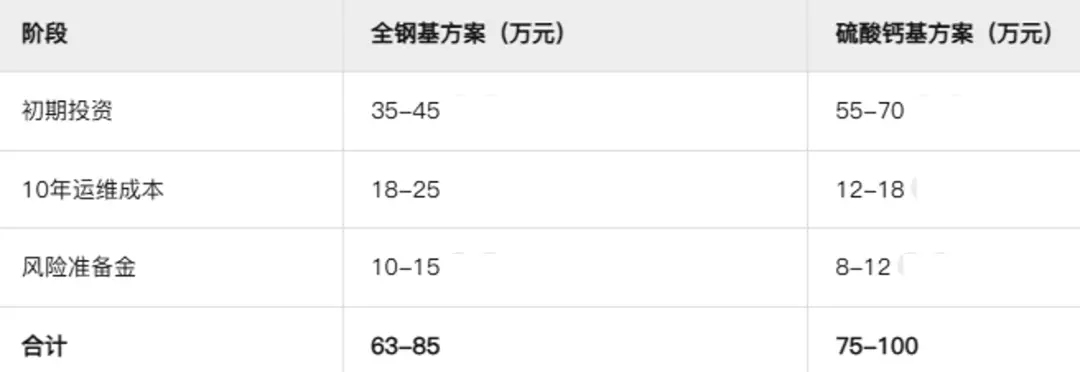

全生命周期成本模型(以1,000㎡数据中心为例)

防静电地板的全生命周期成本需平衡初期投入与长期运维效益。全钢基方案适合预算有限且设备迭代快的场景,硫酸钙基/铝合金基则更适用于高洁净、长周期项目。建议采用 “3年回本周期” 模型评估方案经济性,并通过智能运维系统降低隐性风险成本。
版权声明:本文为思研防静电原创技术文章,欢迎转载,转载请注明出处!
